Kabelgoot functiebehoud monteren zonder fouten

Een kabelgoot met functiebehoud monteert u alleen veilig als compleet getest systeem, niet als losse goot met een brandwerende kabel erin. Begin dus niet met boren, maar met controleren: klopt de kabel, de goot, de ophanging, de ondergrond én de toegestane belasting met het certificaat en het montagevoorschrift? Zodra één onderdeel afwijkt, is het functiebehoud niet meer vanzelfsprekend.

kabelgoot functiebehoud monteren

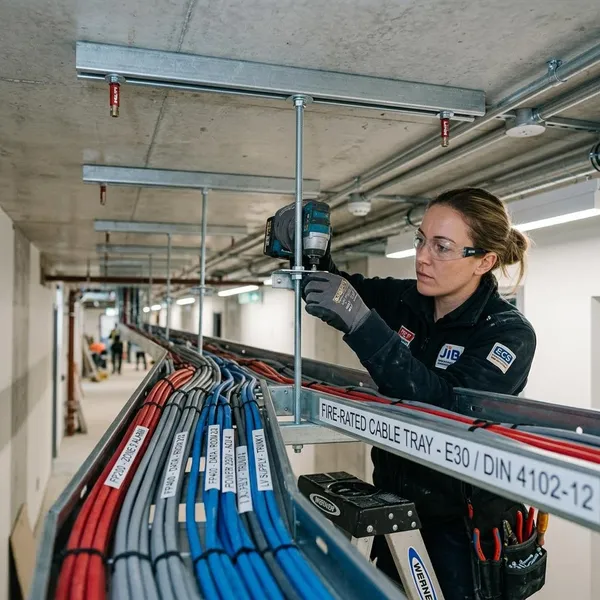

Welke onderdelen samen het functiebehoudsysteem vormen

Bij functiebehoud telt de combinatie. Een sterke kabelgoot, een goede kabel of een degelijk anker is op zichzelf niet genoeg; pas samen vormen ze het systeem dat in een bepaalde opbouw is getest.

De belangrijkste controle vooraf is daarom eenvoudig: komen alle onderdelen die u op de bouw gebruikt ook terug in de documentatie van de systeemhouder? Vooral bij renovatie of uitbreiding gaat het mis, omdat bestaande materialen "nog prima lijken" maar niet binnen het geteste systeem vallen.

Kabelgoot, draadgoot of kabelladder

De kabeldrager moet exact passen bij de geteste uitvoering. Een kabelgoot, draadgoot of kabelladder kan geschikt zijn voor functiebehoud, maar alleen als het type, de maatvoering, plaatdikte, koppelingen en montagevorm in het certificaat of testrapport staan.

Een gesloten kabelgoot wordt vaak gekozen waar extra afscherming wenselijk is, bijvoorbeeld in technische ruimten of schachten. Een draadgoot geeft meer ventilatie en overzicht, terwijl een kabelladder logischer is bij zwaardere kabelpakketten. Die praktische keuze blijft ondergeschikt aan de systeemtoelating.

Functiebehoudkabels met de juiste classificatie

Functiebehoudkabels worden vaak aangeduid met classificaties zoals E30, E60 of E90. Die aanduiding zegt iets over de beproefde functieduur, maar niet dat de kabel in elke willekeurige goot of ophanging mag worden gelegd.

  • Controleer of de vereiste functieduur bij het project past.
  • Vergelijk kabeltype en diameter met de systeemdocumentatie.
  • Neem het kabelgewicht mee in de beladingscontrole.
  • Let op regels voor bundeling, lagen en scheiding van kabels.

Beugels, consoles en ophangconstructies

Beugels, consoles en ophangconstructies bepalen hoe de belasting bij brand wordt opgevangen. Bij hoge temperatuur verandert het gedrag van staal, waardoor een kleine afwijking in lengte, dikte of montagevorm al invloed kan hebben.

Een bekend risico is een langere console gebruiken omdat er op locatie een leiding in de weg zit. Dat lijkt een handige oplossing, maar de hefboom op het ankerpunt wordt groter. Zonder schriftelijke onderbouwing hoort zo'n aanpassing niet thuis in een functiebehoudsysteem.

Ankers, bouten en koppelingen

Ankers, bouten en koppelingen zijn geen inwisselbare details. Gebruik de voorgeschreven afmetingen, kwaliteiten, aantallen en montageposities, inclusief boordiepte en verankeringsdiepte waar die zijn vastgelegd.

  • Ankers moeten passen bij de werkelijke ondergrond.
  • Koppelingen horen bij het gekozen goottype.
  • Boutverbindingen moeten volledig en correct worden aangebracht.
  • Vervang geen bevestigers door "gelijkende" voorraadmaterialen zonder goedkeuring.

Montageondergrond en bevestigingswijze

De ondergrond is onderdeel van de beoordeling. Beton, kalkzandsteen, metselwerk, staal of een kanaalplaatvloer gedragen zich niet hetzelfde, zeker niet onder brandbelasting.

Bij nieuwbouw is de ondergrond meestal duidelijker vastgelegd. Bij renovatie moet u extra kritisch kijken naar pleisterlagen, voorzetwanden, oude sparingen en broze zones. Veranker altijd in het dragende materiaal, niet in de afwerking.

Welke onderdelen samen het functiebehoudsysteem vormen

Kabelgoot met functiebehoud stap voor stap monteren

De montage wordt veel betrouwbaarder als u werkt in een vaste volgorde. Eerst documentatie en ondergrond, daarna steunpunten, ophanging, goot, kabels en eindcontrole.

Die volgorde voorkomt dat u later moet herstellen op plekken die al vol kabels liggen of achter een plafond verdwijnen.

Controleer eerst certificaat en montagevoorschrift

Leg vóór de montage het certificaat, testrapport, montagevoorschrift en de productdocumentatie naast de projectstukken. Controleer niet alleen de classificatie, maar ook de exacte uitvoering: gootbreedte, type ophanging, belasting, montagevorm en toegestane ondergrond.

Als het project E90 vraagt, is een systeem dat alleen voor een kortere functieduur is onderbouwd niet automatisch voldoende. Laat zo'n verschil vóór uitvoering oplossen, niet tijdens de oplevering.

Bepaal de ondergrond en de juiste bevestiging

Bekijk op locatie waarin u werkelijk bevestigt. Een tekening kan beton aangeven, terwijl u bij uitvoering een verlaagde constructie, kanaalplaat, metselwerk of staal tegenkomt.

  • Controleer het dragende materiaal.
  • Kijk naar scheuren, holle plekken en losse lagen.
  • Controleer of de vereiste verankeringsdiepte haalbaar is.
  • Stem anker en bevestigingswijze af op de ondergrond.

Teken de steunpunten volgens de toegestane afstand

Zet alle steunpunten uit voordat u begint met monteren. Gebruik de maximale afstand uit het systeemcertificaat als grens, niet een standaardafstand voor gewone kabelgoten.

Markeer ook bochten, T-stukken, stijgpunten, eindpunten en koppelingen. Juist op die plekken ontstaat vaak extra belasting of wordt in de praktijk snel geïmproviseerd.

Monteer beugels en consoles zonder afwijking

Monteer beugels, consoles, pendels en dwarsdragers volgens het voorschrift. Recht, op de juiste hart-op-hartafstand en met de voorgeschreven bevestigers.

Een scheve pendel, een ontbrekende bout of een console die net anders is dan bedoeld lijkt bij normale belasting misschien beperkt. Bij functiebehoud is de vraag niet of het vandaag blijft hangen, maar of de geteste opbouw bij brand nog klopt.

Plaats de kabelgoot en verbind de delen correct

Leg de gootdelen spanningsvrij op de ondersteuning en verbind ze met de juiste koppelingen. Gebruik het voorgeschreven aantal bouten en controleer of bochten, overgangen en aftakkingen niet onder spanning worden getrokken.

Als een traject al wringt voordat er kabels in liggen, is dat een waarschuwing. Corrigeer de ophanging of uitlijning voordat u verdergaat.

Leg de kabels binnen de toegestane belasting

Kabels worden pas gelegd nadat de drager en ophanging correct zijn gemonteerd. Houd daarbij rekening met gewicht per meter, aantal lagen, verdeling over de goot en eventuele voorschriften voor bundeling.

  • Weeg of bereken het kabelpakket op basis van fabrikantgegevens.
  • Verdeel zware kabels gelijkmatig.
  • Voorkom lokale ophoping bij bochten en doorvoeren.
  • Houd ruimte voor inspectie en beheer.

Controleer de montage voor oplevering

Loop het volledige traject na voordat het wordt weggewerkt. Meet steunafstanden steekproefsgewijs of volledig waar het kritisch is, controleer bevestigers en vergelijk de uitgevoerde situatie met de documentatie.

Een goede eindcontrole is vooral waardevol bij verborgen trajecten boven plafonds of in schachten. Na sluiting wordt elke correctie duurder en lastiger aantoonbaar.

Kabelgoot met functiebehoud stap voor stap monteren

Ondersteuningsafstand bij functiebehoud bepalen

De ondersteuningsafstand is een van de eerste waarden die u moet vastleggen. Te ruim geplaatste steunpunten vergroten de kans op doorhangen, vervorming en afkeur.

Maak de afstand liever aantoonbaar iets conservatiever dan creatief ruimer. Groter dan toegestaan mag alleen met onderbouwing van de systeemhouder.

Gebruik de afstand uit het systeemcertificaat

De maximale afstand tussen steunpunten komt uit het certificaat, testrapport of montagevoorschrift van het gekozen systeem. Die waarde hoort bij een specifieke combinatie van goot, kabelgewicht, ophanging en montagevorm.

Neem dus geen afstand over uit een algemene draagkrachtabel voor standaard kabeldraagsystemen. Functiebehoud vraagt om de geteste brandopbouw, niet alleen om voldoende draagkracht in normale omstandigheden.

Pas de afstand aan op goottype en montagevorm

Een smalle goot aan korte wandconsoles stelt andere eisen dan een brede kabelladder aan lange pendels. De montagevorm bepaalt hoe krachten in de constructie terechtkomen.

  • Bij wandmontage is de consolelengte kritisch.
  • Bij plafondmontage tellen pendellengte en stabiliteit zwaar mee.
  • Bij brede of zwaar belaste goten neemt de gevoeligheid voor doorbuiging toe.
  • Bij bochten en aftakkingen kan extra ondersteuning nodig zijn als het voorschrift dat vraagt.

Voorkom doorhangen bij brandbelasting

Doorhangen ontstaat niet alleen doordat een goot zwaar beladen is. Bij brand verliezen materialen stijfheid en kunnen kabelbundels, koppelingen en ophanging anders reageren dan bij koude toestand.

Let extra op zones waar kabels samenkomen, bijvoorbeeld vlak voor een brandscheiding, in een stijgschacht of bij een verdeelpunt. Daar lijkt de afstand tussen steunpunten misschien correct, maar kan de lokale belasting toch ongunstig zijn.

Leg afwijkingen vooraf vast met de leverancier

Als een sparing, leidingkruising of onverwachte ondergrond de geplande afstand onmogelijk maakt, leg de afwijking dan voor aan de leverancier of systeemhouder. Vraag om een schriftelijke beoordeling voordat u de aanpassing uitvoert.

Een mondeling "dat zal wel kunnen" helpt weinig bij inspectie. Een vastgelegde goedkeuring maakt duidelijk waarom een afwijkende oplossing toch verantwoord is toegepast.


Wandmontage en plafondmontage correct uitvoeren

Wandmontage en plafondmontage gebruiken soms vergelijkbare onderdelen, maar de krachten lopen anders. Kies de montagevorm daarom niet alleen op beschikbare ruimte, maar ook op ondergrond, belasting en systeemtoelating.

Bij wandmontage draait alles om console en ondergrond

Bij wandmontage bepaalt de console hoe de belasting op de wand wordt overgebracht. Hoe langer de uitkraging, hoe kritischer anker, wandkwaliteit en kabelgewicht worden.

  • Gebruik de consolelengte uit de systeemdocumentatie.
  • Controleer of de wand dragend genoeg is.
  • Vermijd bevestiging in afwerklagen of voorzetconstructies.
  • Let bij renovatie op broos metselwerk en oude sparingen.

Bij plafondmontage zijn pendels en ophanging kritisch

Bij plafondmontage hangt het systeem volledig aan pendels, draadeinden, dwarsdragers en plafondankers. Scheefstand of ongelijke pendellengtes kunnen de belasting ongelijk verdelen.

Een korte, rechte ophanging aan massief beton is doorgaans overzichtelijker te controleren dan een lang pendelsysteem onder een complexe vloerconstructie. Bij kanaalplaten, staalconstructies of beperkte verankeringsdiepte is vooraf afstemmen belangrijker dan ter plekke aanpassen.

Wandmontage en plafondmontage correct uitvoeren

Conclusie

Kabelgoot functiebehoud monteren draait vooral om discipline: eerst de juiste documenten, daarna exact de geteste opbouw volgen en alles controleerbaar vastleggen. Als u op locatie moet improviseren, is dat meestal het moment om te stoppen en af te stemmen, niet om snel een "bijna gelijke" oplossing te kiezen. Zo blijft de installatie niet alleen netjes gemonteerd, maar ook verdedigbaar bij inspectie en beheer.

FAQ

Hoe herken je het functiebehoud van een kabel

Meestal aan de opdruk op de kabelmantel en aan de datasheet van de fabrikant, maar dat is niet genoeg voor goedkeuring. Controleer altijd of de kabel ook in de toegepaste systeemopbouw is toegestaan.

Hoe kan een kabel met functiebehoud zijn aangeduid

Veel kabels gebruiken aanduidingen zoals E30, E60 of E90, soms aangevuld met fabrikantcodes of normverwijzingen. De aanduiding helpt bij de eerste selectie, maar de montagevoorwaarden bepalen of de toepassing klopt.

Is een E90 kabelgoot automatisch een E90 installatie

Nee. E90 geldt pas voor de installatie als de volledige opbouw aan de geteste voorwaarden voldoet: kabel, drager, ophanging, ondergrond, bevestiging, belasting en montagewijze moeten samen kloppen.
